Si votre ERP ralentit vos opérations, provoque des ressaisies manuelles ou approche de la fin de son support éditeur, la priorité est claire : engager un remplacement plutôt qu’un simple correctif. Pour une PME ou une ETI, Microsoft Dynamics 365 Business Central constitue une cible adaptée, à condition de la déployer avec un intégrateur certifié capable de conduire un audit préalable et une gouvernance de projet rigoureuse.
En bref:
- Lorsque le support éditeur d’un ERP est prévu de finir dans moins de deux ans, il faut immédiatement lancer un audit pour envisager un remplacement.
- Des temps de traitement allongés et des ressaisies fréquentes entre systèmes indiquent un déclin opérationnel, surtout si l’activité dépasse la capacité de l’ERP actuel.
- La croissance d’un budget de maintenance corrective et l’impossibilité d’ajouter de nouvelles filiales signalent un plafond fonctionnel atteint.
- Lorsqu’un ERP ne peut plus assurer la sécurité, ni se connecter à des outils tiers, l’obsolescence technique devient critique.
- La réussite d’un projet de remplacement repose sur une préparation rigoureuse, notamment un audit complet, un test de reprise préalable, et une sélection maîtrisée de l’intégrateur.
Quels signaux indiquent qu’un ERP est devenu un frein ?
Un ERP vieillissant ne s’effondre pas d’un coup. Il se dégrade progressivement, et les symptômes apparaissent d’abord dans le quotidien opérationnel avant de remonter au niveau financier. Distinguer ces trois familles de signaux permet d’objectiver une décision qui reste, trop souvent, purement instinctive.
Signaux opérationnels. Les temps de traitement s’allongent, les équipes multiplient les ressaisies entre systèmes disjoints, et le logiciel ne suit plus la croissance de l’activité : impossible d’ajouter un entrepôt, une filiale ou une nouvelle ligne de produits sans développement spécifique coûteux.
Signaux techniques. La fin de support de l’éditeur expose l’entreprise à des vulnérabilités non corrigées. L’absence d’API modernes bloque toute connexion avec des outils tiers (e commerce, CRM, plateformes logistiques), ce qui isole l’ERP du reste de l’écosystème numérique.
Signaux financiers. La part du budget informatique consommée par la seule maintenance corrective augmente année après année, au détriment des projets d’innovation. C’est souvent ce ratio, plus que la technique elle même, qui déclenche la décision au niveau de la direction.
- Fin de support éditeur annoncée à moins de 24 mois : priorité haute, il faut lancer l’audit sans attendre.
- Ressaisies manuelles récurrentes entre deux systèmes : signal opérationnel fort.
- Impossibilité d’ouvrir une nouvelle filiale ou un nouveau site dans l’outil actuel : signal de plafond fonctionnel.
- Budget de maintenance corrective en hausse constante sur trois exercices : signal financier à documenter pour le comité de direction.
Avant de trancher entre mise à niveau et remplacement complet, un audit AS-IS / TO-BE reste indispensable : une simple mise à jour peut suffire si elle restaure le support éditeur et corrige les limitations critiques, sans qu’un remplacement total soit justifié dans l’immédiat, comme le rappelle ce guide sur le moment opportun pour changer d’ERP. En revanche, dès que plusieurs signaux se cumulent, la mise à niveau devient une rustine coûteuse, plutôt qu’une solution durable.
Quelles sont les étapes clés d’un projet de remplacement ERP ?
Un remplacement d’ERP se pilote comme un projet de transformation, pas comme une simple installation logicielle. Les migrations ERP figurent parmi les projets informatiques les plus exposés aux dépassements budgétaires et aux retards, et une méthode structurée réduit sensiblement ce risque. Six phases structurent généralement un projet réussi.
- Audit AS-IS / TO-BE et rédaction du cahier des charges. L’objectif n’est pas de reproduire les processus actuels, souvent hérités et parfois défaillants, mais de les standardiser avant de les automatiser. Le cahier des charges formalise le périmètre selon la méthode MoSCoW (fonctionnalités indispensables, souhaitables, optionnelles, exclues), ce qui évite les dérives de périmètre en cours de projet.
- Sélection de la cible et de l’intégrateur. Limiter la short list à quatre ou six éditeurs maximum, évalués via une matrice pondérée intégrant couverture fonctionnelle, coût total de possession et qualité de l’intégrateur.
- Préparation technique. Mise en place d’un environnement de test (sandbox), écriture des scripts d’extraction transformation chargement (ETL), nettoyage des référentiels de données et surtout un test de reprise sur un échantillon réel de données de production. C’est souvent à cette étape que les mauvaises surprises se révèlent, avant qu’elles ne coûtent cher en production.
- Phases de test. Tests fonctionnels module par module, tests d’intégration entre systèmes connectés, tests de charge pour valider la tenue en volume, et tests de sécurité pour vérifier les droits d’accès et la conformité.
- Stratégie de bascule. Le choix entre un basculement en une fois (« big bang ») et un déploiement progressif module par module dépend de la taille de l’entreprise et de sa tolérance au risque. Un plan de rollback documenté doit être prêt avant le jour J, quelle que soit l’option retenue.
- Stabilisation post-déploiement. Mise en place d’accords de niveau de service (SLA), d’une hotline dédiée et d’un tableau de bord de suivi des indicateurs clés dès les premières semaines d’exploitation.
Conseil de pro : Exigez un test de reprise sur vos données réelles dès la phase d’avant-vente, et non après signature. C’est le seul moyen fiable de vérifier qu’un intégrateur maîtrise vraiment la complexité de vos référentiels avant d’engager le budget.
Un cahier des charges complet, associé à ce test de reprise sur échantillon, protège efficacement contre les dérapages lors de la migration, comme le souligne ce guide de rédaction du cahier des charges ERP. La plupart des nouvelles implémentations s’orientent aujourd’hui vers le mode cloud (SaaS), mais ce choix doit rester conditionné aux contraintes réglementaires et aux compétences internes disponibles.
Comment choisir la cible ERP et l’intégrateur ?
Le choix de l’éditeur compte, mais celui de l’intégrateur pèse souvent davantage sur la réussite du projet : c’est lui qui détermine la qualité du paramétrage, la rigueur des tests et, en définitive, l’adhésion des équipes métier au nouveau système, comme le confirme cette analyse sur le changement d’ERP. Les DSI expérimentés recommandent une matrice de décision pondérée pour éviter le compromis mou, celui qui satisfait tout le monde à moitié sans vraiment répondre aux besoins critiques.
Cette pondération, documentée dans ce guide de sélection ERP, s’utilise en notant chaque option candidate de 1 à 5 sur chaque critère, puis en multipliant par le poids correspondant pour obtenir un score global comparable.
Trois points contractuels méritent une négociation ferme avant signature :
- La clause de réversibilité, qui garantit la récupération des données dans un format exploitable en cas de rupture de contrat.
- La propriété des développements spécifiques, souvent négligée alors qu’elle conditionne votre liberté de changer de prestataire à l’avenir.
- Les pénalités de retard et les engagements de SLA en phase de support, qui doivent être chiffrés et non laissés à une formulation vague.
Pour évaluer un intégrateur candidat, la checklist doit inclure ses références sectorielles vérifiables, sa capacité à réaliser un test de reprise sur vos données réelles avant signature, et ses certifications Microsoft à jour. Un guide dédié aux critères de choix d’un intégrateur détaille sept points de vigilance concrets pour éviter les mauvaises surprises en cours de déploiement.
Combien coûte un remplacement d’ERP et comment estimer le TCO ?
Les licences ne représentent qu’une fraction du budget total. La répartition indicative d’un projet type se situe autour de 25 à 35 % pour les licences, 30 à 40 % pour l’intégration et le paramétrage, 5 à 10 % pour la formation, et 5 à 15 % pour la conduite du changement, selon les repères méthodologiques publiés sur la migration ERP. Une entreprise qui ne budgétise que les licences sous-estime donc mécaniquement son enveloppe réelle.
- Une PME mono site avec des besoins standards reste dans une fourchette contenue, l’essentiel du budget allant au paramétrage plutôt qu’au développement.
- Une ETI multisite avec des flux logistiques complexes voit le poste intégration grimper significativement, du fait des interfaces à construire avec les systèmes existants.
- Chaque module additionnel (gestion de projet, chaîne logistique avancée, reporting décisionnel) et chaque personnalisation hors standard renchérissent le TCO calculé sur trois à cinq ans.
Le calcul simplifié du coût total de possession additionne licences ou abonnements, coûts d’intégration, formation, conduite du changement et une marge de contingence de 10 à 15 % pour absorber les imprévus de reprise de données. Le retour sur investissement attendu se mesure ensuite sur la réduction du temps de traitement administratif, la baisse des ruptures de stock et la diminution des coûts de maintenance corrective, des gains qui se matérialisent généralement entre douze et vingt quatre mois après stabilisation.
Quelles erreurs évitent les projets ERP qui réussissent ?
La plupart des échecs de projet ERP ne viennent pas d’un mauvais choix d’éditeur, mais d’un pilotage insuffisant. Cinq erreurs reviennent systématiquement dans les retours d’expérience.
- Sous-estimer la conduite du changement. Traiter l’adoption utilisateur comme un détail logistique plutôt que comme un axe de projet à part entière.
- Personnaliser à l’excès. Vouloir reproduire à l’identique chaque processus existant dans le nouveau système, au lieu de profiter du projet pour simplifier.
- Préparer insuffisamment la reprise de données. Migrer des données sales ou incomplètes sans nettoyage préalable, ce qui contamine le nouvel ERP dès le premier jour.
- Négliger la gouvernance projet. Absence de comité de pilotage régulier, décisions prises dans l’urgence sans arbitrage clair entre métier et informatique.
- Choisir l’intégrateur sur le seul critère du prix. Au détriment de son expertise sectorielle et de sa méthodologie de test.
Une pratique terrain largement recommandée consiste à allouer une part significative du budget projet à la conduite du changement, incluant la formation des utilisateurs clés, la communication interne et le support renforcé post-déploiement, selon ce guide de sélection ERP 2026.
Conseil de pro : Désignez des « key users » par département dès la phase de conception, pas seulement avant le déploiement. Leur implication précoce transforme des ambassadeurs internes en relais de formation, bien plus efficaces qu’une session de formation générique en fin de projet.
Le succès se mesure après coup sur des indicateurs concrets : taux d’adoption réel des fonctionnalités, respect des SLA de support, réduction mesurable du temps de traitement des commandes ou des factures, et niveau de satisfaction remonté par les équipes terrain.
Migrer vers Business Central avec Dynamics Connect
Business Central couvre nativement la comptabilité générale, la gestion des achats et des ventes, les stocks, la chaîne logistique et le reporting décisionnel, ce qui en fait une cible cohérente pour une PME ou une ETI qui sort d’un ERP fragmenté. Sa nature modulaire permet d’activer progressivement de nouveaux périmètres (gestion de projet, gestion fournisseurs avancée) sans reconstruire l’architecture existante.
Cette structure reprend point par point les phases projet détaillées plus haut, avec des certifications Microsoft à l’appui de chaque déploiement.
| Ce que Business Central apporte | Bénéfice opérationnel |
|---|---|
| Comptabilité et finance centralisées | Visibilité en temps réel sur la performance |
| Gestion intégrée des achats et ventes | Réduction des doubles saisies |
| Suivi des stocks et de la logistique | Optimisation de la chaîne logistique |
| Reporting et tableaux de bord natifs | Pilotage décisionnel accéléré |
Pour approfondir la méthodologie d’intégration ou consulter les services d’intégration Dynamics 365, la page produit dédiée à Microsoft Dynamics 365 Business Central détaille le périmètre fonctionnel complet.
Cloud, modularité, scalabilité : quels critères pour un ERP moderne ?

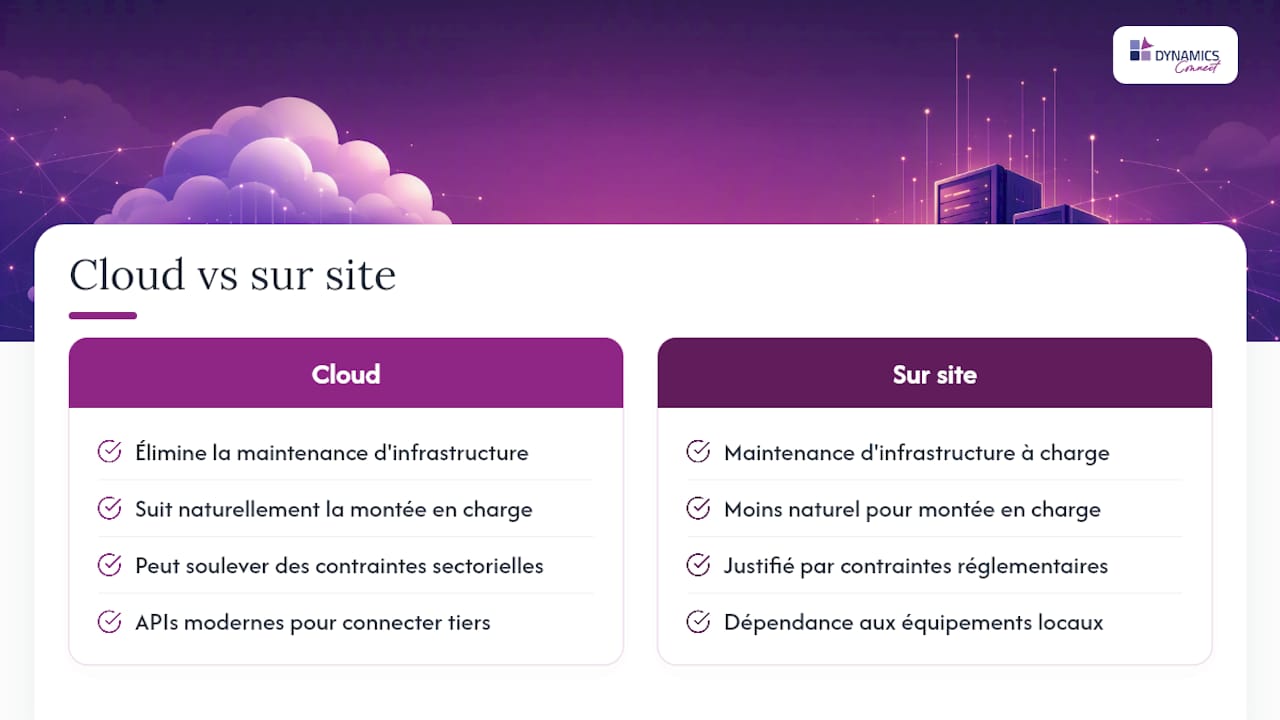

Le choix entre cloud et sur site n’est plus purement technique, il conditionne la trajectoire de croissance de l’entreprise. Un ERP cloud élimine la charge de maintenance d’infrastructure et suit naturellement la montée en charge de l’activité, tandis qu’une architecture sur site reste parfois justifiée par des contraintes réglementaires sectorielles ou une dépendance forte à des équipements industriels connectés localement.

La modularité mérite une attention particulière lors de l’évaluation : un ERP moderne doit permettre d’activer un module de gestion de projet ou de chaîne logistique avancée sans remettre en cause le socle comptable et financier déjà déployé. Cette approche par briques réduit le risque projet, puisque chaque extension peut être testée isolément avant sa généralisation.
La scalabilité se vérifie concrètement sur trois dimensions : la capacité à ajouter des utilisateurs sans dégradation de performance, l’ouverture à de nouvelles filiales ou entités juridiques sans développement spécifique lourd, et la disponibilité d’API modernes pour connecter des outils tiers, du site e commerce à la plateforme logistique. Un éditeur qui publie une feuille de route produit régulière, avec des mises à jour fréquentes plutôt qu’une refonte tous les cinq ans, offre une meilleure garantie de pérennité que l’inverse.
Pourquoi la formation des équipes conditionne le succès du nouvel ERP ?
Un ERP parfaitement paramétré mais mal maîtrisé par les utilisateurs finaux produit les mêmes symptômes que l’ancien système : ressaisies, contournements, retours au tableau Excel parallèle. La formation ne se limite pas à une session de prise en main générique en fin de projet, elle se construit en amont, dès la phase de conception, avec les utilisateurs clés identifiés par département.
Deux publics distincts nécessitent des parcours différents. Les utilisateurs métier ont besoin d’une formation orientée processus, centrée sur leurs tâches quotidiennes (saisie d’une commande, suivi d’un stock, validation d’une facture). Les équipes informatiques internes, elles, doivent monter en compétence sur l’administration de la plateforme, la gestion des droits d’accès et la supervision technique, afin de gagner en autonomie sur les évolutions courantes sans dépendre systématiquement de l’intégrateur.
La formation continue après le déploiement compte tout autant que la formation initiale. Les nouvelles fonctionnalités livrées par les mises à jour régulières de l’éditeur nécessitent un accompagnement récurrent, sous peine de voir les équipes revenir progressivement à leurs anciennes habitudes. Une hotline interne renforcée pendant les premières semaines, couplée à une documentation métier actualisée, réduit sensiblement le nombre de tickets de support liés à la simple méconnaissance de l’outil plutôt qu’à un vrai dysfonctionnement.
Comment suivre la performance de l’ERP après la migration ?
Le pilotage post-déploiement se structure autour d’indicateurs clés de performance suivis dans la durée, pas seulement lors du bilan de fin de projet. Le taux d’adoption des fonctionnalités par les utilisateurs, le respect des accords de niveau de service par le support, le temps de traitement des transactions courantes et le taux de tickets ouverts par semaine constituent un socle de suivi minimal.
Ce suivi doit s’organiser sur deux horizons. À court terme, les trois premiers mois après le go live, l’attention se porte sur la stabilisation : résolution rapide des anomalies, surveillance des temps de réponse, ajustement fin des paramétrages qui se révèlent inadaptés à l’usage réel. À moyen terme, le suivi glisse vers la valeur métier générée : réduction effective des ruptures de stock, amélioration de la marge grâce à une meilleure visibilité financière, gain de temps mesurable sur les tâches administratives répétitives.
La gestion des évolutions mérite un processus formalisé plutôt qu’un traitement au cas par cas. Chaque demande de nouvelle fonctionnalité ou d’ajustement doit passer par une évaluation d’impact avant intégration, pour éviter que le système ne dérive progressivement vers une accumulation de personnalisations non maîtrisées, l’écueil même que le projet de remplacement visait à corriger. Un tableau de bord dédié aux indicateurs de performance ERP aide à formaliser ce suivi dans la durée.
Dynamicsconnect, votre partenaire pour remplacer un ERP vieillissant
Face à un ERP qui freine votre croissance, la question n’est plus de savoir s’il faut agir, mais comment sécuriser la transition. Dynamicsconnect intervient en tant qu’intégrateur Microsoft Dynamics 365, avec une méthodologie qui couvre l’audit initial, le paramétrage de Business Central, la reprise de données, la formation des équipes et le support post-déploiement.
Contrairement à une approche purement logicielle, l’accompagnement proposé s’appuie sur l’écosystème Microsoft dans son ensemble : Dynamics 365, Azure, la Power Platform et les briques d’intelligence artificielle Copilot peuvent s’articuler avec Business Central pour automatiser des tâches répétitives et fiabiliser la prise de décision. Pour les PME qui souhaitent également externaliser certaines démarches administratives annexes, un partenaire comme Adryo pour la domiciliation d’entreprise complète utilement ce type de projet de modernisation.
Pour engager la démarche, la première étape reste un audit de vos processus actuels et de votre architecture technique. La page dédiée à Microsoft Dynamics 365 Business Central présente le périmètre fonctionnel de la solution et les modalités d’accompagnement proposées pour cadrer votre projet de remplacement.
Questions fréquentes
Quand faut il remplacer un ERP plutôt que le mettre à niveau ?
Le remplacement s’impose quand plusieurs signaux se cumulent : fin de support éditeur à moins de 24 mois, ressaisies manuelles récurrentes et incapacité à absorber la croissance de l’activité sans développement spécifique lourd.
Combien de temps dure un projet de remplacement d’ERP ?
La durée dépend de la taille de l’entreprise et de la stratégie de bascule choisie, mais un projet structuré suit toujours les mêmes phases : audit, sélection, préparation technique, tests, déploiement et stabilisation post-go-live.
Quelle part du budget faut il consacrer à la conduite du changement ?
Une pratique terrain recommandée consiste à allouer environ 15 % du budget total du projet à la formation, la communication interne et le support renforcé post-déploiement.
Qui doit choisir l’intégrateur : le service informatique ou la direction ?
La décision doit associer les deux, avec une matrice de décision pondérée intégrant couverture fonctionnelle, coût total de possession et qualité de l’intégrateur, afin d’objectiver le choix plutôt que de le laisser à une seule fonction.
